PROYECTO DE ACONDICIONAMIENTO GENERAL DE LA CARRETERA AS-12

}

03/12/2025

PROYECTO DE ACONDICIONAMIENTO GENERAL DE LA CARRETERA AS-12, NAVIA-ALTO DEL ACEBO, INCLUYE DOS TRAMOS: BOAL-DOIRAS Y DOIRAS-GÍO

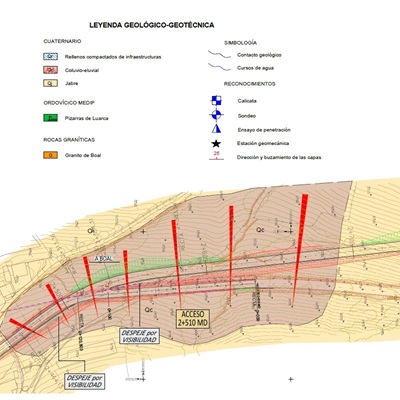

La redacción del Anejo Nº 03-Estudio Geológico y geotécnico para ambos tramos, consistió en la recopilación de los estudios geológico – geotécnicos previos, así como la ejecución de una campaña geotécnica que permitió la definición y caracterización geotécnica de los materiales interceptados por las obras.

CARTEL OBRA

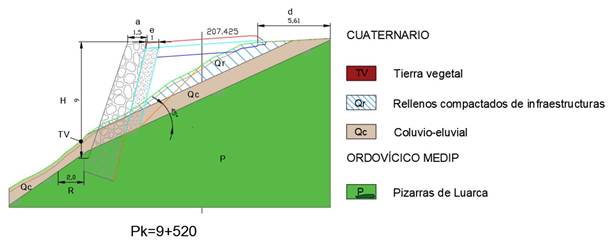

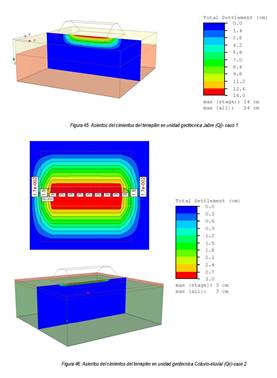

Con esta información se realizó un análisis exhaustivo de la estabilidad global de los taludes de desmontes tanto en roca como en suelos, así como de los rellenos proyectados, que en este caso, debido a la orografía de la zona, discurrirán mayormente a media ladera.

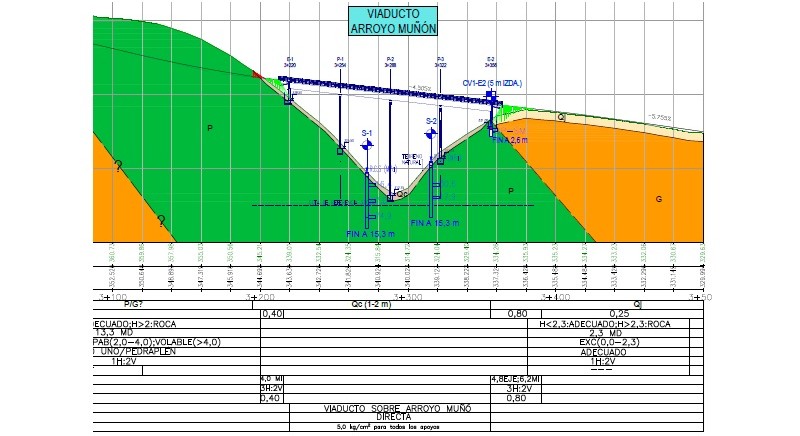

Además, se realizó un estudio de cimentaciones de las estructuras (3 viaductos y muros de escollera), donde se definen los materiales que se detectan a la cota de apoyo de cada estructura, la capacidad portante del terreno en dichos puntos, y, en su caso, la deformabilidad y estabilidad global. Todos los cálculos se han realizado según EL EUROCÓDIGO 7 (UNE‑EN 1997‑1). Como obra singular este proyecto incluye el VIADUCTO EMBALSE DOIRAS EN ARCO, con una longitud de 440 m., constituido por dos estribos y 19 apoyos, 9 de los cuales se apoyan en el arco.

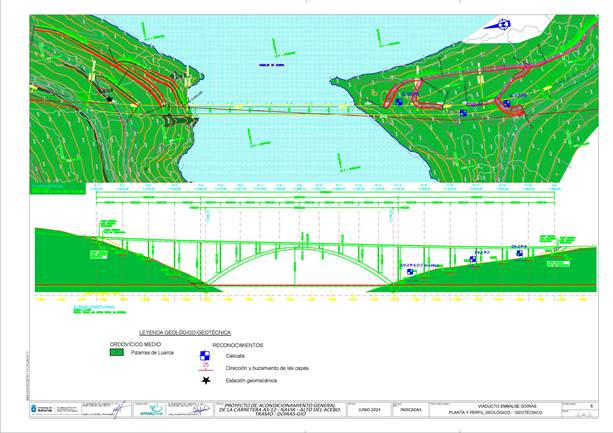

VIADUCTO DOIRAS

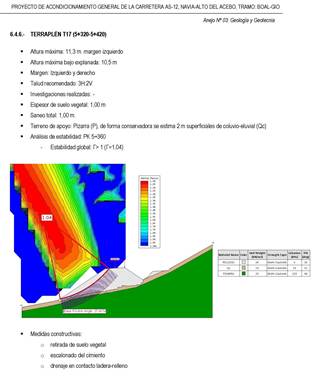

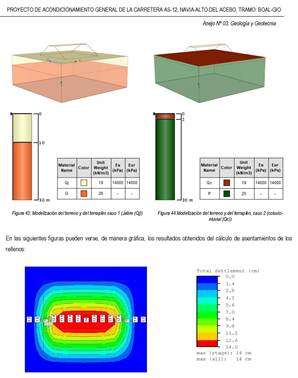

ESTABILIDAD GLOBAL ESCOLLERA
